夏邑生态印染科技产业园项目工程进度报告
2022-02-15 10:33:23

工程进度报告

2022年1月8日至2022年1月14日

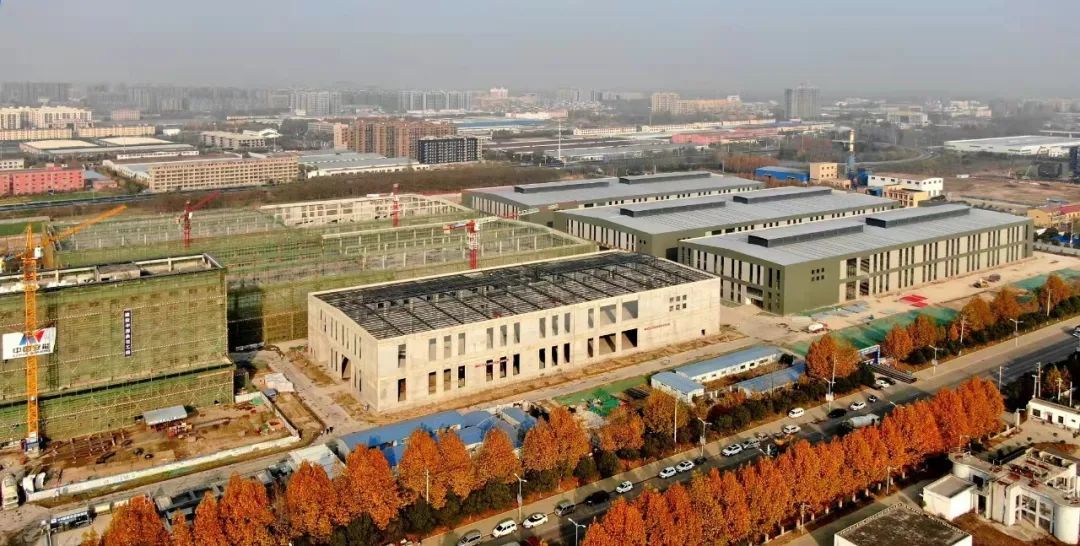

现场实景欣赏


夏邑生态印染科技产业园项目,12栋标准化厂房、综合服务中心、分布式能源站等组成。其中三栋标准化厂房已竣工,取得不动产权证,综合服务中心已主体封顶。
印染产业园项目建设标准厂房261582m²、综合办公楼12969m²、门卫以及配套公辅设施;分布式能源站建筑面积为24878m²,建设日供气量230万N的天然气调压站,安装2×10MW燃气轮机发电机组+2×35t/h余热锅炉+6×60t/h燃气锅炉,建设中水处理量1.2万/d的化水车间,2座10KV开闭所,安装10MWp屋顶光伏发电系统,可保障园区300天/年不限电安全生产。

工程进度播报

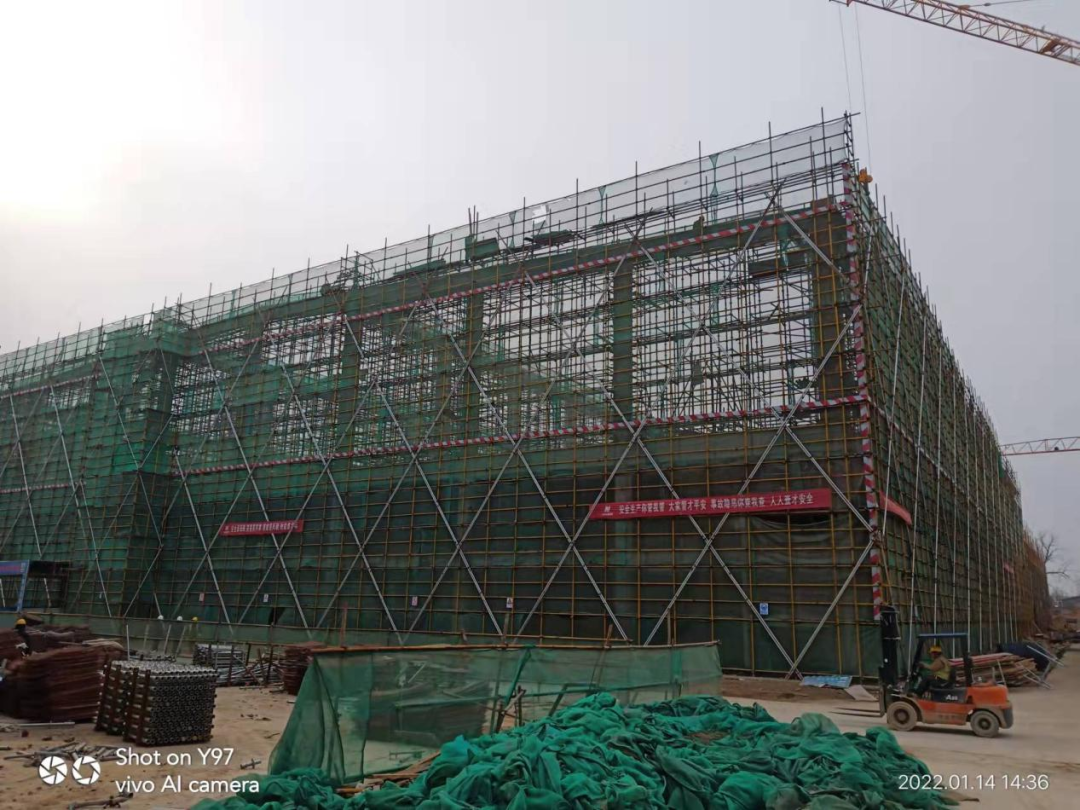

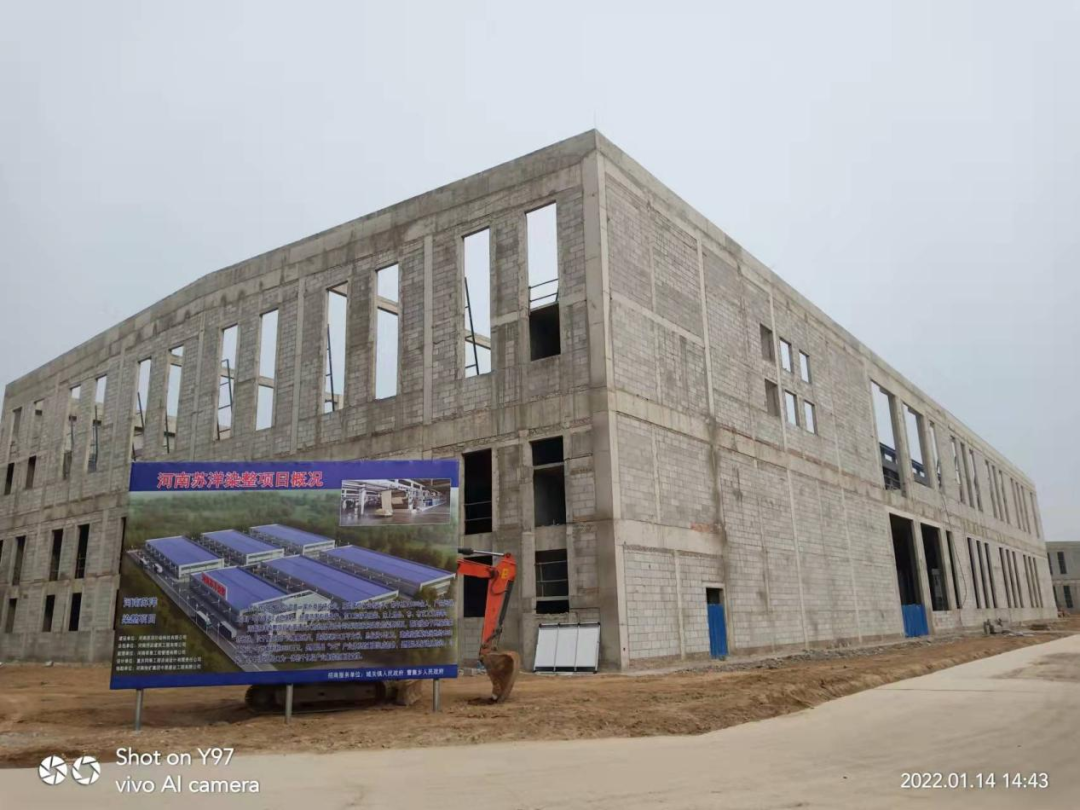

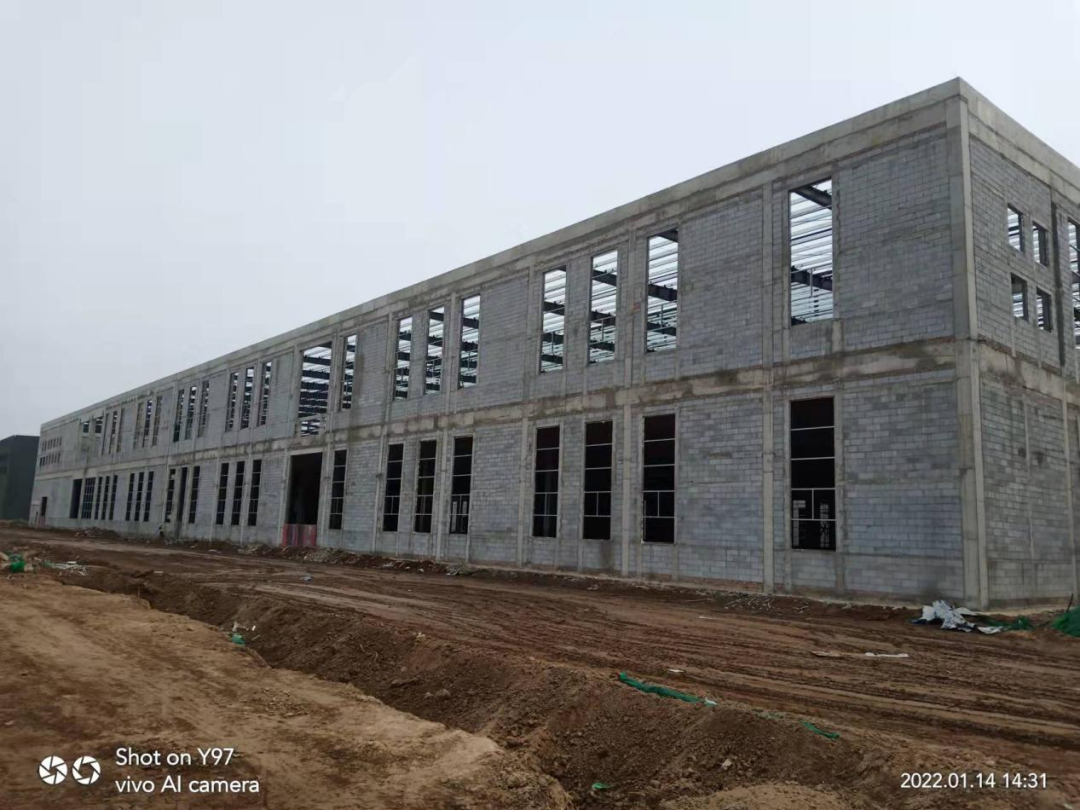

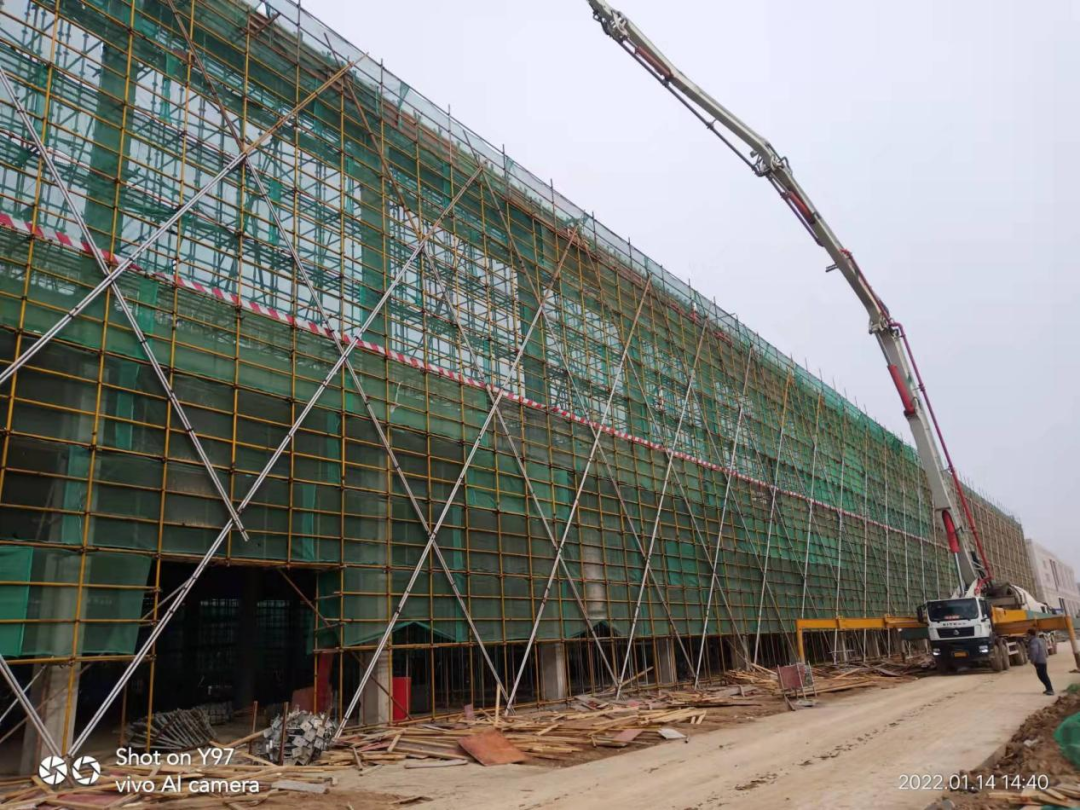

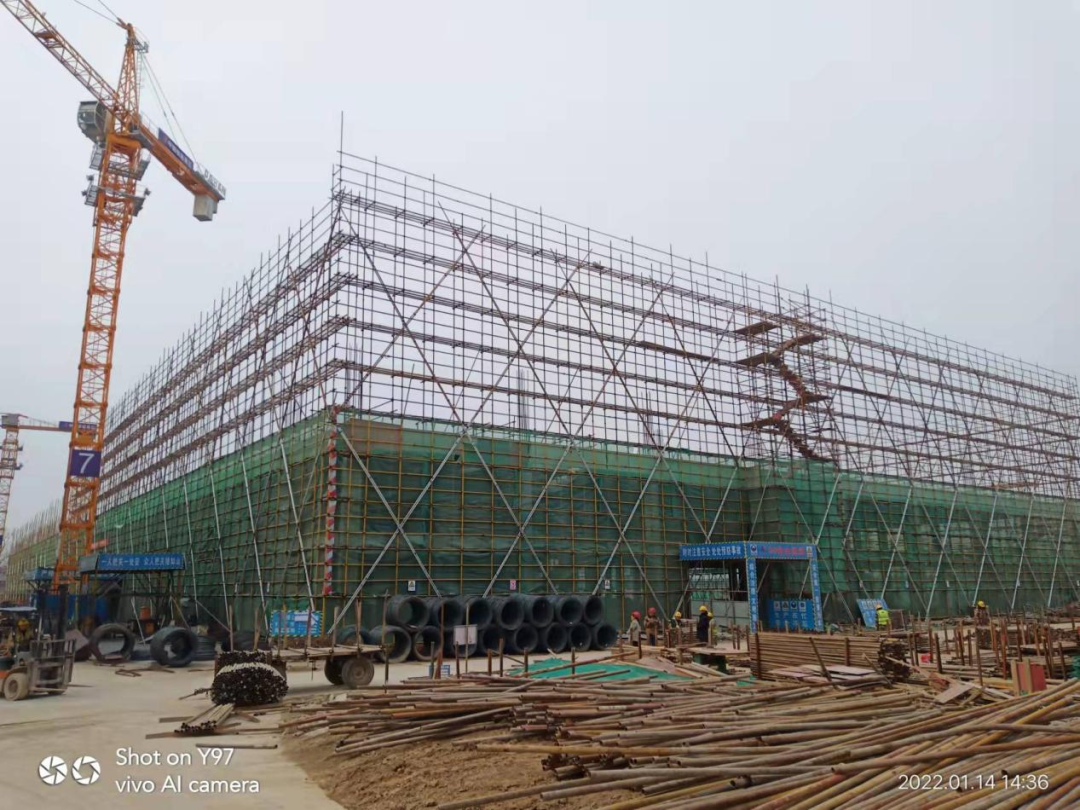

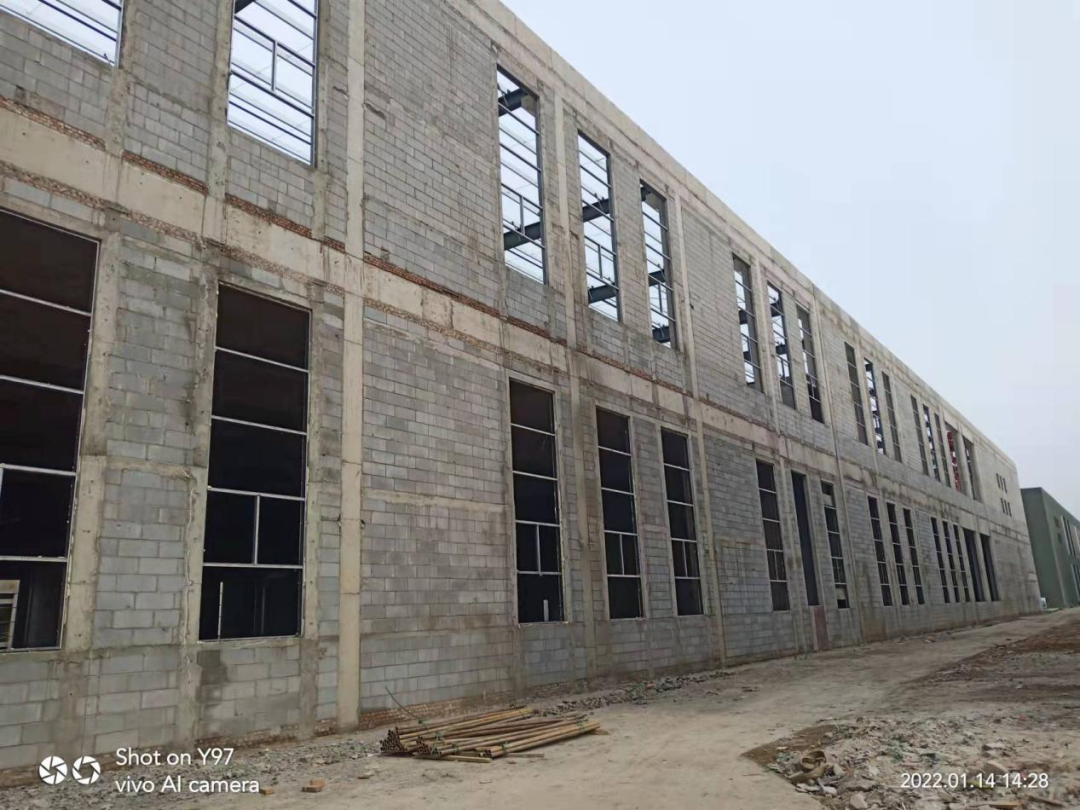

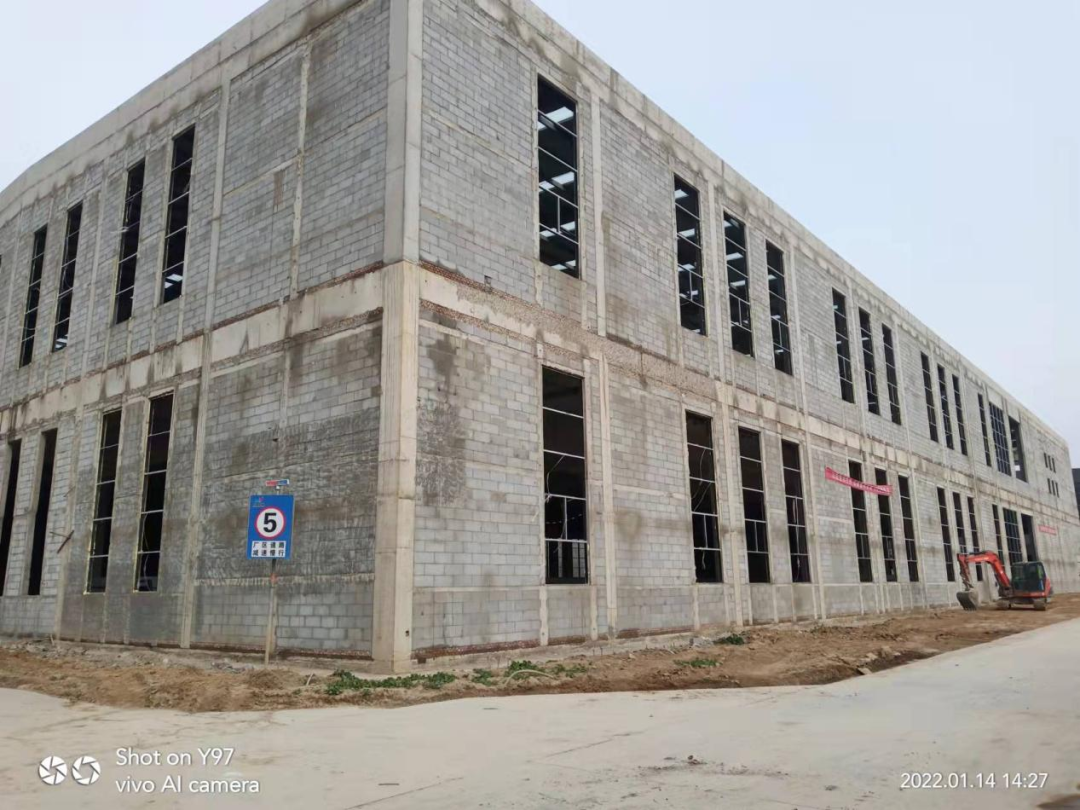

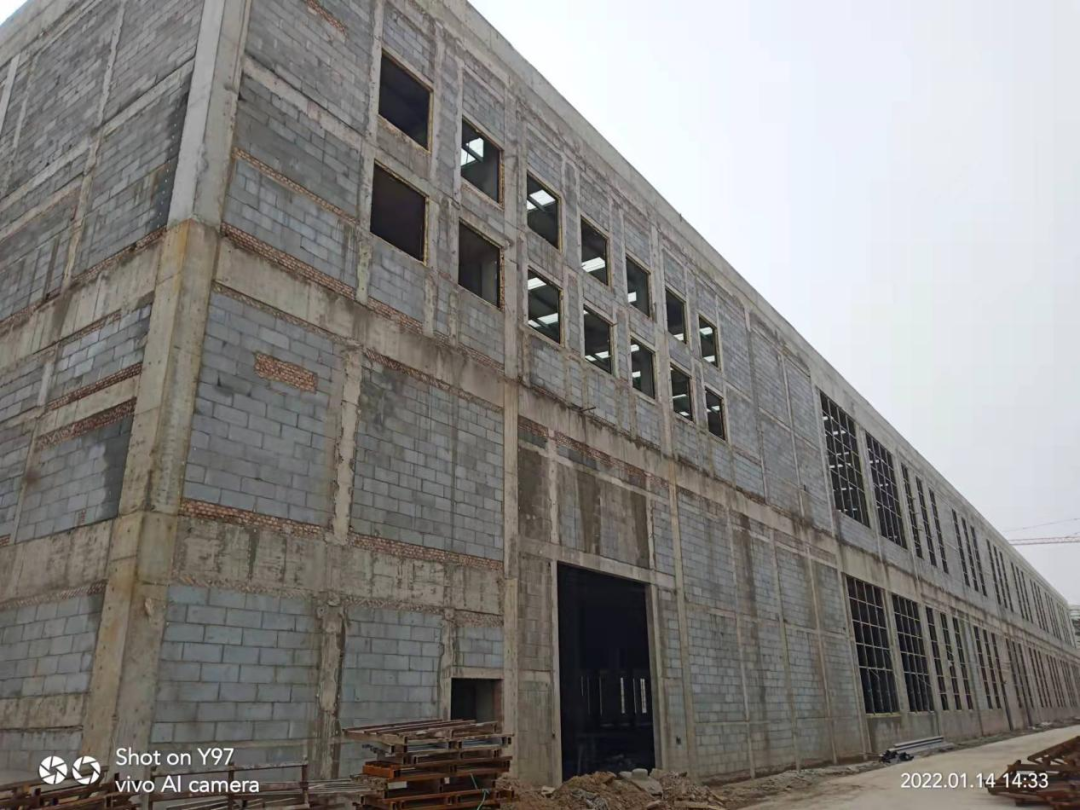

4#、8#、12#标准化厂房内外场景

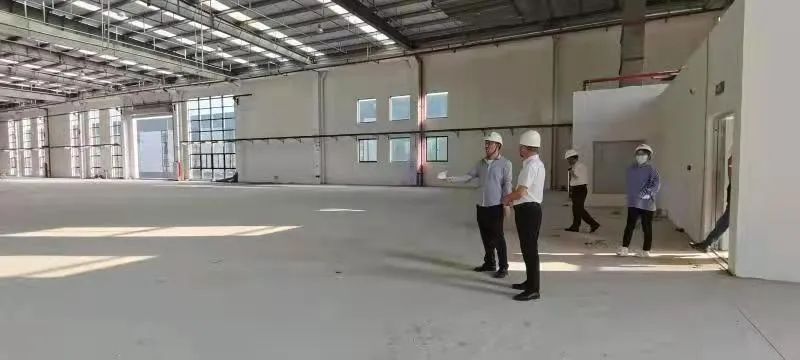

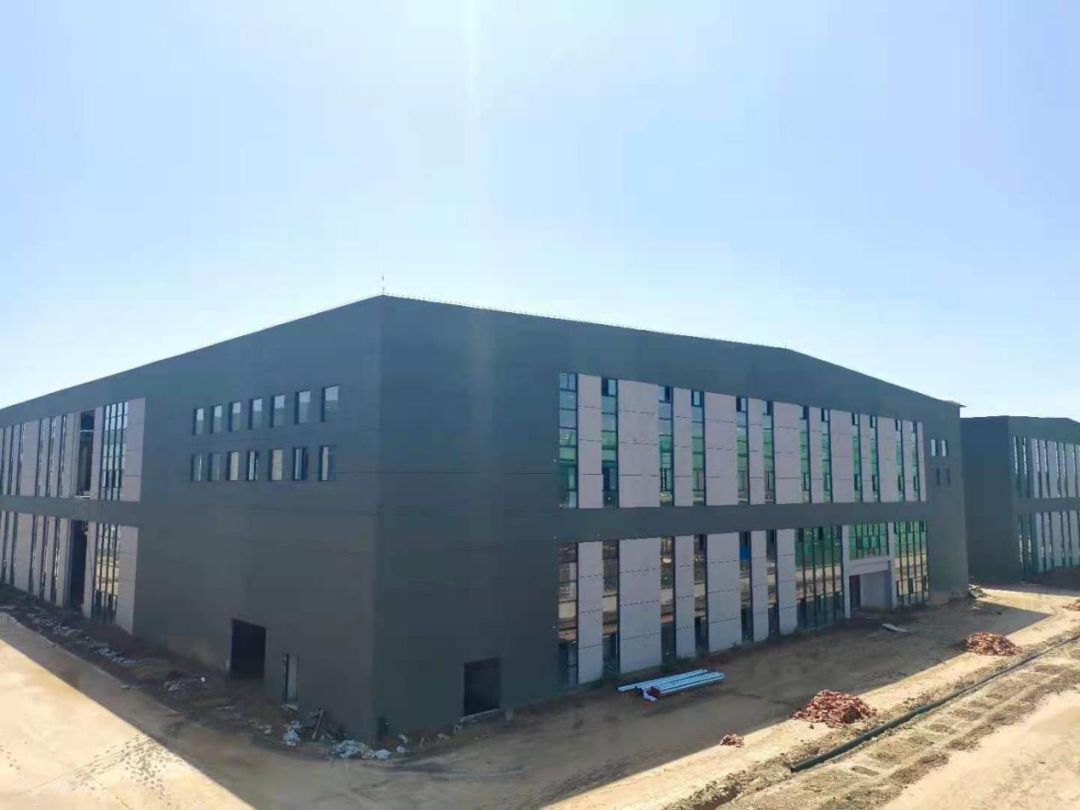

4#、8#、12#标准化厂房已顺利通过竣工验收,取得不动产权证。

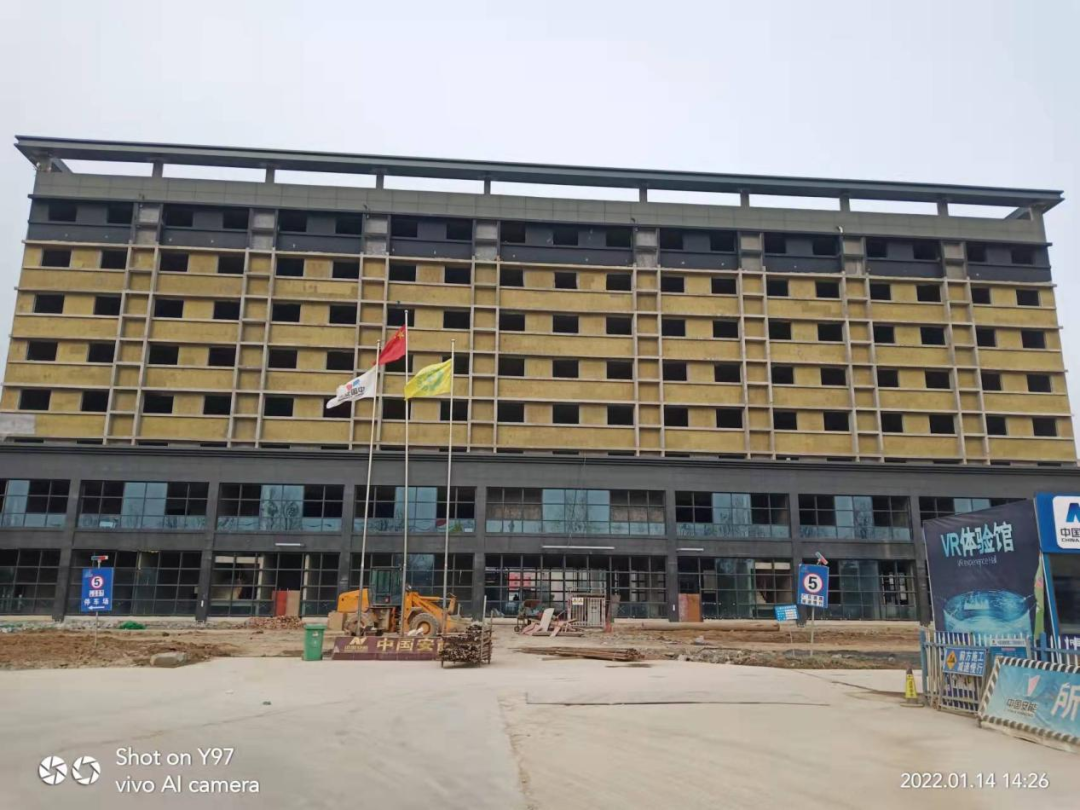

综合服务中心施工形象进度
进行水电预埋工作;进行楼层清理工作。




1#标准化厂房施工形象进度
完成1-12轴二层梁柱混凝土浇筑249;进行一、二层架、模板拆除及材料清理工作;完成1-12轴屋面钢结构预埋件安装工作。



2#标准化厂房施工形象进度


进行水电预埋工作。



3#标准化厂房施工形象进度


完成一层消防管道安装75%、排烟管道安装完成90%;进行水电预埋工作;完成屋面玻璃棉及压型钢板铺装95%



5#标准化厂房施工形象进度


完成1-3轴基础模板安装250基础混凝土浇筑65地圈梁钢筋绑扎1.7t地圈梁模板安装950基础砖砌筑45地圈梁混凝土浇筑9;完成1-3轴土方回填150;完成3-12轴一层梁板柱模板安装2500;完成3-12轴一层梁板柱钢筋绑扎12.8t;完成12-22轴二层满堂脚手架搭设500;完成12-22轴二层梁柱模板安装400;完成12-22轴二层梁柱钢筋绑扎1.8t




6#标准化厂房施工形象进度
进行水电预埋工作;完成气楼侧墙夹芯板施工工作;屋面玻璃棉及压型钢板铺装工作完成90%




7#标准化厂房施工形象进度
进行水电预埋工作;完成钢结构屋面安装3t;完成窗安装工作。




9#标准化厂房施工形象进度
完成12-15轴满堂脚手架拆除工作;完成12-22轴二层外脚手架搭设150
10#标准化厂房施工形象进度
完成夹层构造柱混凝土浇筑2.5;完成钢结构屋面安装4t




11#标准化厂房施工形象进度
进行水电预埋工作;完成夹层栏杆反坎混凝土浇筑1.5;完成楼梯间构造柱混凝土浇筑1.5
